Câteodată apar cazuri în care desi dezumidificarea forțată nu este luată de la început în calcul, evoluția lucrărilor și a situației impune acest lucru. Studiul de caz de mai jos este exact în această situație.

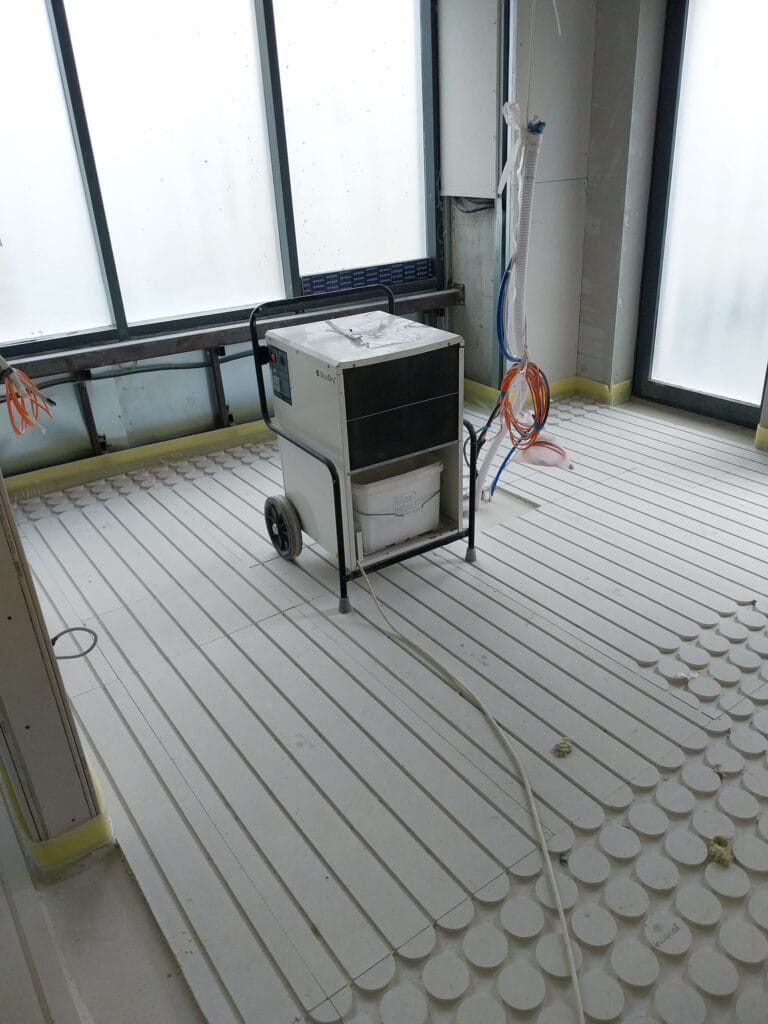

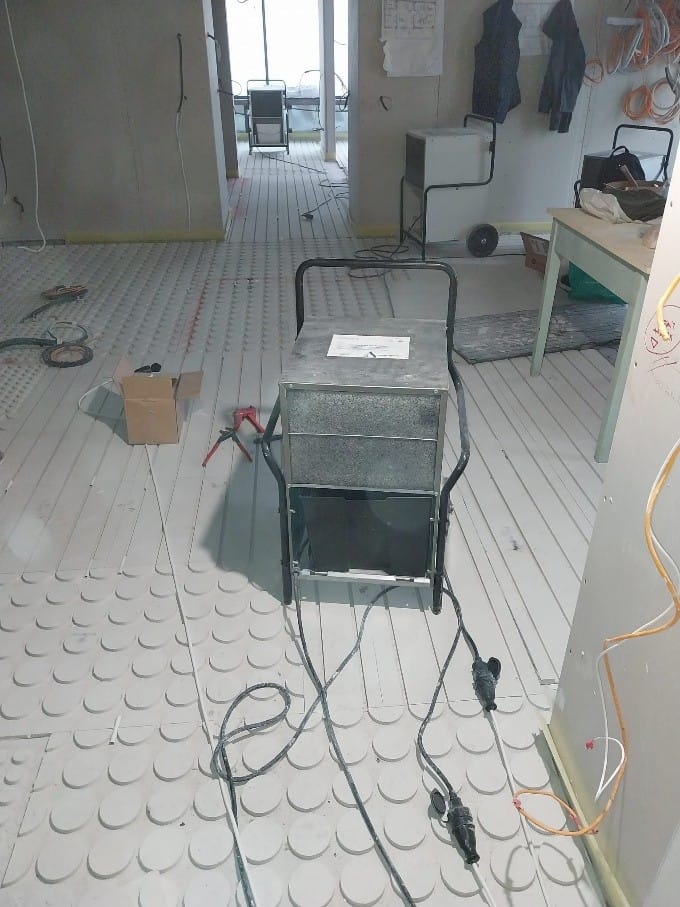

Un sediu de birouri cu patru niveluri, însumând aproximativ 480 m², se afla în faza de amenajare interioară. Au fost turnate șapele, aplicate straturile de glet și realizate vopsitoriile, iar lucrările avansau conform planului. Totuși, umiditatea acumulată în spațiu începea să creeze probleme reale. În plus, se dorea aplicarea unui compozit peste șapă dintr-un material special cu Ipsos precum se vede și în poze (pozele sunt făcute la demontaj, după finalizarea uscării).
Materialele proaspete – șape, mortare, vopsele – eliberau cantități semnificative de umiditate în aer.
În lipsa unei ventilații eficiente, și a unei temperature favorabile, uscarea devenea lentă, iar aerul din interior era puternic încărcat.
Exista riscul apariției mucegaiului înainte de predarea clădirii și, implicit, riscul întârzierii termenului de finalizare, datorită imposibilității de a se finaliza pardoseala pe de o parte, dar și efectele mucegaiului și chiar a igrasiei asupra pereților putea genera costuri suplimentare.

În acest context, obiectivul a fost clar: reducerea nivelului de umiditate la valori sigure pentru finisaje și accelerarea procesului de uscare, pentru a nu compromite calitatea lucrărilor.
Soluția implementată

Pentru controlul umidității au fost utilizate 12 dezumidificatoare profesionale AD 660 și AD 680, echipamente destinate uscării spațiilor aflate în construcție sau renovare.
Intervenția a fost organizată etapizat, datorită limitărilor șantierului, astfel încât aparatele să acopere câte două niveluri simultan, în cicluri de aproximativ cinci zile. Ulterior, echipamentele au fost mutate pe celelalte etaje.
Această abordare a permis extragerea rapidă a apei din aer și uscarea în profunzime a șapelor și pereților. Timpul necesar pentru stabilizarea finisajelor a fost redus considerabil, iar lucrările au putut continua fără blocaje. După turnarea pardoselilor speciale din Ipsos, în unele zone a mai fost nevoie de continuarea lucrărilor pentru uscarea complete a pereților, mai ales în colțuri unde se acumulează natural umiditatea.
Rezultatele
După finalizarea ciclurilor de dezumidificare, umiditatea interioară a revenit la valori normale pentru aplicarea și stabilizarea finisajelor. Șapele și pereții s-au uscat mai rapid, iar riscul apariției mucegaiului sau al defectelor precum exfolierea vopselei, umflarea materialelor sau apariția petelor de umezeală a fost semnificativ redus.

Clădirea a putut fi pregătită pentru utilizare în condiții sigure, fără întârzieri suplimentare și fără intervenții corective ulterioare.
În proiectele aflate în construcție sau renovare, umiditatea din materiale nu este doar un detaliu tehnic – este un factor care poate influența direct calitatea finisajelor și respectarea termenelor. În acest caz, utilizarea dezumidificatoarelor profesionale a permis controlul eficient al umidității și menținerea lucrărilor în grafic.
Dacă ai un proiect în curs și te confrunți cu uscarea lentă a materialelor sau cu niveluri ridicate de umiditate, echipa Lifeart Rentals îți poate recomanda soluția potrivită.
Contactează-ne pentru consultanță și ofertă personalizată, astfel încât lucrările tale să avanseze fără întârzieri.
